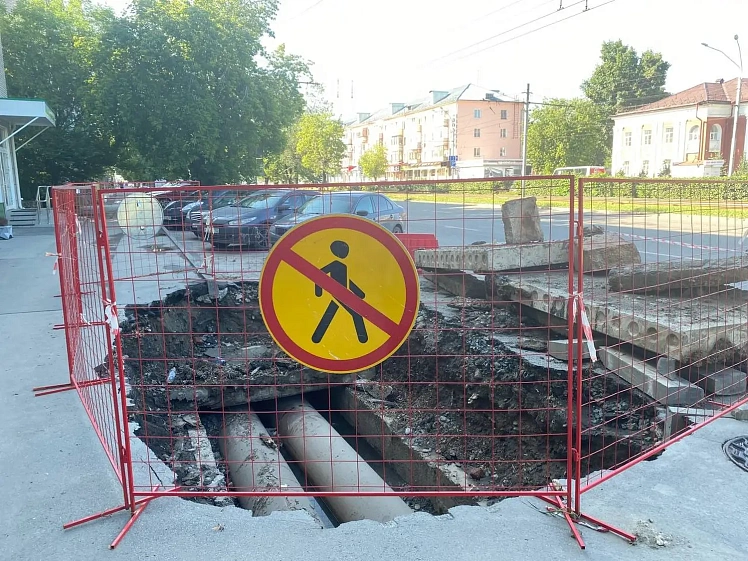

На трубопроводных магистралях краевой столицы завершили гидравлические испытания, которые проходили в течение трёх месяцев — с 18 мая по 10 августа.
Так, по итогам четвёртого этапа гидравлических испытаний тепловых сетей за последние две недели энергетики выявили 191 повреждение. 62 дефекта уже устранено, в работе остаётся ещё 129 изъянов на различных участках тепломагистралей.
Запуск горячего водоснабжения в контуре М-22 и М-31 началось ещё вчера, 10 августа. В настоящее время система заполнена преимущественно в Индустриальном районе — на улицах Малахова, Транзитная, 5-й Кооперативный проезд, а также в районе Павловского тракта, Сиреневой и Взлётной. В компании СГК напоминают, что полное переключение системы может занимать от четырёх до восьми часов, восстановление горячего водоснабжения идёт в течение суток.
По словам директора Барнаульского теплосетевого подразделения «СГК-Алтай» Александра Гросса, работы на теплосетях продолжаются, в приоритете у ремонтных бригад — устранение повреждений, влияющих на запуск горячего водоснабжения. Специалисты работают в круглосуточном режиме, ведь до 15 августа нам необходимо устранить около 35 повреждений.
В настоящее время горячая вода отсутствует по адресам:
ул. Пионеров, 14 (15 многоквартирных домов, три частных дома, шесть административных зданий);
пр. Ленина, 106 (66 многоквартирных домов, детский сад, две школы, общежитие, 11 административных зданий);
ул. 42 Краснознамённой Бригады, 8а (один многоквартирный дом и 47 частных домовладений);
ул. Советской Армии, 121а (два многоквартирных дома и 30 частных домовладений);
ул. Северо-Западная, 119 (112 многоквартирных домов, пять частных домовладений, 10 детских садов, шесть школ, три больницы, 14 административных зданий);
пр. Ленина, 159 (25 многоквартирных домов, два детских сада, одно административное здание);
ул. Горно-Алтайская, 7 (44 многоквартирных дома, четыре детских сада, четыре школы, больница и три административных здания);
проезд 9 Мая (четыре многоквартирных дома и одно медицинское учреждение).
Всего за время гидравлических испытаний ремонтно-восстановительные бригады проверили прочность 1650 километров тепловых сетей. За сезон было выявлено 747 повреждений, что на 31 дефект меньше, чем в 2025 году.
В настоящее время на сетях устранили 526 дефектов, работа над остальными ещё идет. По плану все повреждения на сетях должны устранить к 1 сентября.
